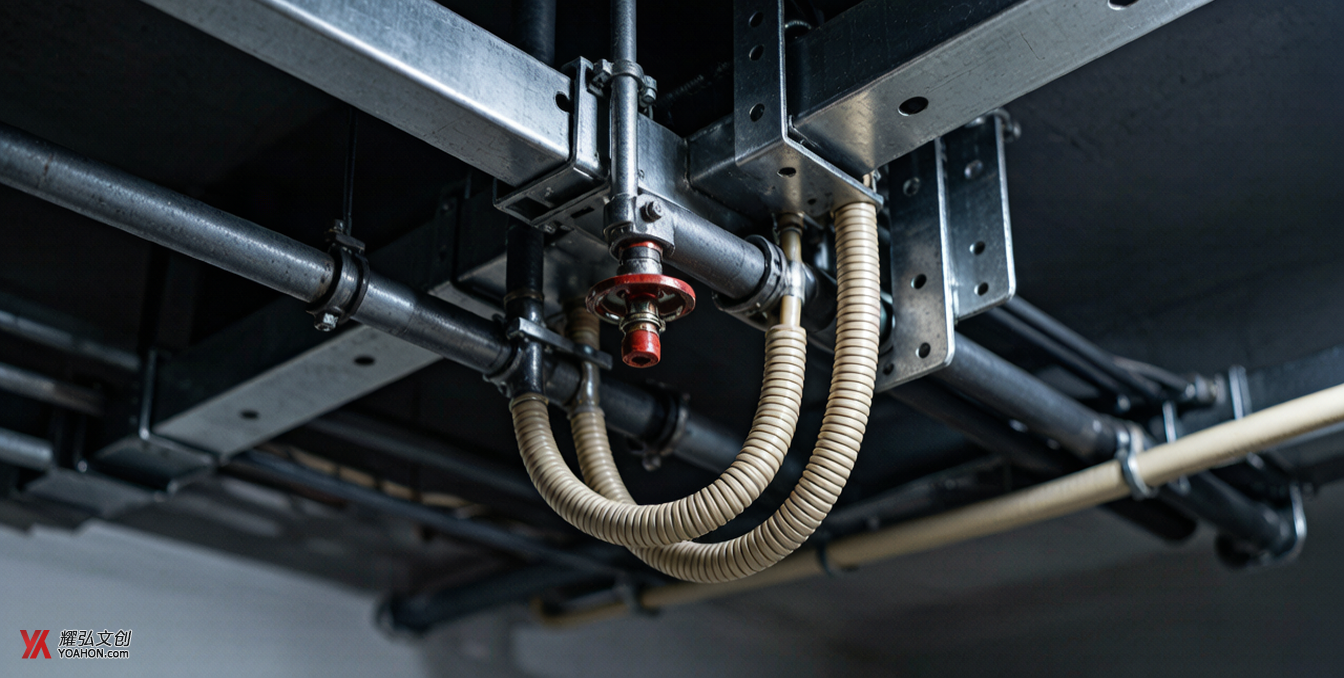

展陈设计画完图才算走了一半路。剩下的那一半,是和建筑、机电、消防三个专业把接口对上。接口没对上,图纸再好看,进场之后就是改现场。
为什么接口问题总在施工阶段才冒出来

根本原因是三套图纸不同步。
建筑专业先定层高、柱网、楼梯和洞口,机电专业在建筑图上排桥架、风管、水管,消防专业按规范布喷淋、烟感和疏散。展陈设计进来的时候,这三套东西基本已经定了,展陈只能在剩下的缝隙里做。
而展陈的诉求恰好是”要顶面干净、要墙面完整、要地面无遮挡”。三方的诉求天然冲突:机电要管线短、坡度够,消防要覆盖无死角,展陈要看不见东西。
冲突本身不是问题,问题是在方案阶段没暴露。所以有经验的做法是:展陈方案一开始就把建筑、机电、消防的图纸叠上来比对,把冲突点提前列出来。
和建筑对接:先守住三件事
先说层高。展陈净高不是建筑层高。桥架、风管、喷淋管、装饰吊顶一层层往下吃,最后留给展陈的可能只剩两米多。做场景复原尤其是复原建筑空间的,这个数字决定一切:吊脚楼、窑洞、老式厂房这类有高度的复原体,净高不够就只能压缩,压缩之后比例就变形。
再看柱网和荷载。柱子的位置决定展线和隔墙的走向。更关键的是荷载:硅胶像、场景复原体、沙盘,单位面积重量都不低,特别是山体造景和大尺度人物群像。如果原建筑楼板设计荷载不够,就得做分散或者加固,这件事必须在方案阶段确认,进场之后再发现,代价是重新做结构。
第三是洞口和运输通道。大件展品怎么进场,比展品本身更早决定设计。门洞尺寸、货梯载重、通道转弯半径,都要提前量。很多场景复原体是分段制作、现场拼装的,分段方案要跟着运输通道走。
和机电对接:点位是预留,不是弥补
机电里最要紧的是点位:电、弱电、多媒体、给排水。
和展陈相关的点位大致分四类。照明用电,包括轨道灯、洗墙灯、重点照明;多媒体用电和信号,屏幕、投影、音响、互动装置;场景内部的特殊用电,比如沙盘的走线、可动构件的电机;还有给排水,水景类场景才需要。
这些点位原则上要一次埋到位。封板之后再补点位,就只能走明管,或者拆顶修复,两条路都难看且费钱。展陈多媒体点位怎么预埋,展陈多媒体点位怎么预埋:屏幕、投影与互动装置的管线预留里讲得更细。
对接时要盯的是容量和分路。一条回路上挂太多设备,跳闸的频率会高到影响开馆;投影、屏幕这类设备需要单独回路和足够的插座数量,还要考虑维修时的断电范围。这些不是在图纸上画几条线就完事,得跟机电专业一起核对配电箱的回路表。
还有一类接口常被忽略:检修口。机电设备要维护,展陈结构要检修,两个检修口如果位置不一致,就会出现”要修机电必须拆展陈”的荒唐局面。方案阶段把检修口的位置和尺寸统一排一遍,能省掉后面很多扯皮。
和消防对接:不能让步的部分
消防是接口里最没得商量的一个专业。
常规要核对的包括:喷淋头的覆盖与吊顶的关系,烟感的位置,疏散指示和应急照明,防火分区的边界,以及材料的燃烧性能等级。
展陈最容易和消防起冲突的地方有两个。一个是吊顶。展陈为了视觉干净,想把喷淋藏在吊顶里或者装饰造型后面,但规范要求喷淋头必须有效覆盖,藏得太深或者被造型挡住的,验收过不了。可行的做法是在造型上开孔并对位,让喷淋既能正常工作,又不至于在视觉上乱。
第二个是材料。场景复原会用到大量仿木、织物、软包、泡沫、硅胶这些材料,其中不少是有燃烧性能要求的部位。选材时就要看等级,不能等做完了再补检测报告。这类问题在硅胶像进馆的材料要求上也很常见,问:硅胶像要放进博物馆展厅,材料和消防这块要注意什么?里从材料角度谈过。
跨专业的消防接口要提前做界面清单:谁负责补孔、谁负责封堵、谁负责提供证明文件。界线不清,最后一定是施工方自己垫。
一张接口表能解决大部分扯皮
把上面这些整理成一张表,按部位分列,每一行写清楚:部位、涉及的展陈构件、建筑/机电/消防哪一方提供条件、我方需要预留什么、完成时间节点、验收标准。
表格的作用不是留档,是逼着各方在开工前把话说清楚。
做这张表的时候有几条经验:留出改动余量,凡是有经验的地方都按最紧的尺寸预留;凡是接口都要写”谁签字”;时间节点要卡在封板之前,而不是验收之前。
接口没处理好会长什么样
反面例子很典型,几乎每个都能在展馆现场见到。
顶面乱:桥架、风管、喷淋管裸露在观众视线上方,展陈只能靠吊顶遮,遮完净高不够。
墙面补丁:展墙上多出一排后开的插座和检修口,位置没和版面设计对齐,正好打在说明文字旁边。
地面高低差:机电走地沟,展陈要通铺,最后接缝处出现一条不该有的台阶,观众走过会绊。
场景里穿帮:多媒体设备的管线从复原体旁边明着走,把沉浸感的场景划出一道现代痕迹。
这些问题有一个共同点:都不是设计水平问题,而是接口在图纸阶段没人管。
小结
展陈设计和建筑、机电、消防的对接,核心是三件事:把层高、荷载、通道这三个硬约束先定死;把点位和检修口一次预留到位;把消防要求当成不可协商的前提而不是最后的补救。
具体的操作方法是提前叠图、列接口表、卡封板节点。这三步做完,施工阶段的问题至少能少一半,剩下的那一半,也大多能在图纸上改,而不是在现场砸。
